Vragen en antwoorden mogelijke opvanglocatie N244

Op deze pagina hebben we de meest gestelde vragen en antwoorden verzameld over opvang in de mogelijke opvanglocatie aan de N244 in onze gemeente.

Waarom moet Purmerend Oekraïense ontheemden opvangen?

De oorlog in Oekraïne duurt voort en de toestroom van Oekraïense mensen die vluchten voor geweld en opvang zoeken blijft doorgaan. Oekraïne is nog altijd een land in oorlog en op dit moment niet veilig. De rijksoverheid heeft alle gemeenten in Nederland de taak opgedragen om te zoeken naar mogelijke opvangplekken voor asielzoekers en Oekraïners. De regio waar Purmerend deel van uit maakt heeft ervoor gekozen om in gezamenlijkheid deze taak op te pakken. Zaanstad neemt het deel asielzoekers op zich, Purmerend het restant van de taakstelling Oekraïense ontheemden en vijf andere gemeenten in de regio de alleenstaande minderjarige vreemdelingen. Dit geeft uitvoering aan de Spreidingswet en andere taakstellingen die op ons afkomen.

Wat is de planning?

  • Start werkzaamheden bouwrijp maken locatie: februari – maart 2026
  • Werkzaamheden elektriciteitsverbinding Liander: februari – september 2026
  • Start bouwwerkzaamheden: augustus 2026
  • Plaatsing eerste opvangunits: vierde kwartaal 2026
  • Start van het gebruik van de opvanglocatie: eerste kwartaal 2027

Waarom opvang Oekraïense ontheemden op deze locatie?

De opvang van Oekraïense ontheemden vindt op meerdere kleinere locaties binnen onze gemeente plaats. Dit is een opdracht van de Purmerendse gemeenteraad, aangenomen in de motie van 30 november 2023. De grond op de locatie langs de N244 is eigendom van de Provincie Noord-Holland. De provincie stelt de grond aan ons beschikbaar. Er zijn verschillende onderzoeken gedaan. Die laten allemaal zien dat deze locatie geschikt is om te gebruiken als tijdelijke omvanglocatie en geschikt is om tijdelijke opvangunits te plaatsen. Dat maakt dat deze locatie goed past binnen onze opdracht.

Waar is de locatie precies?

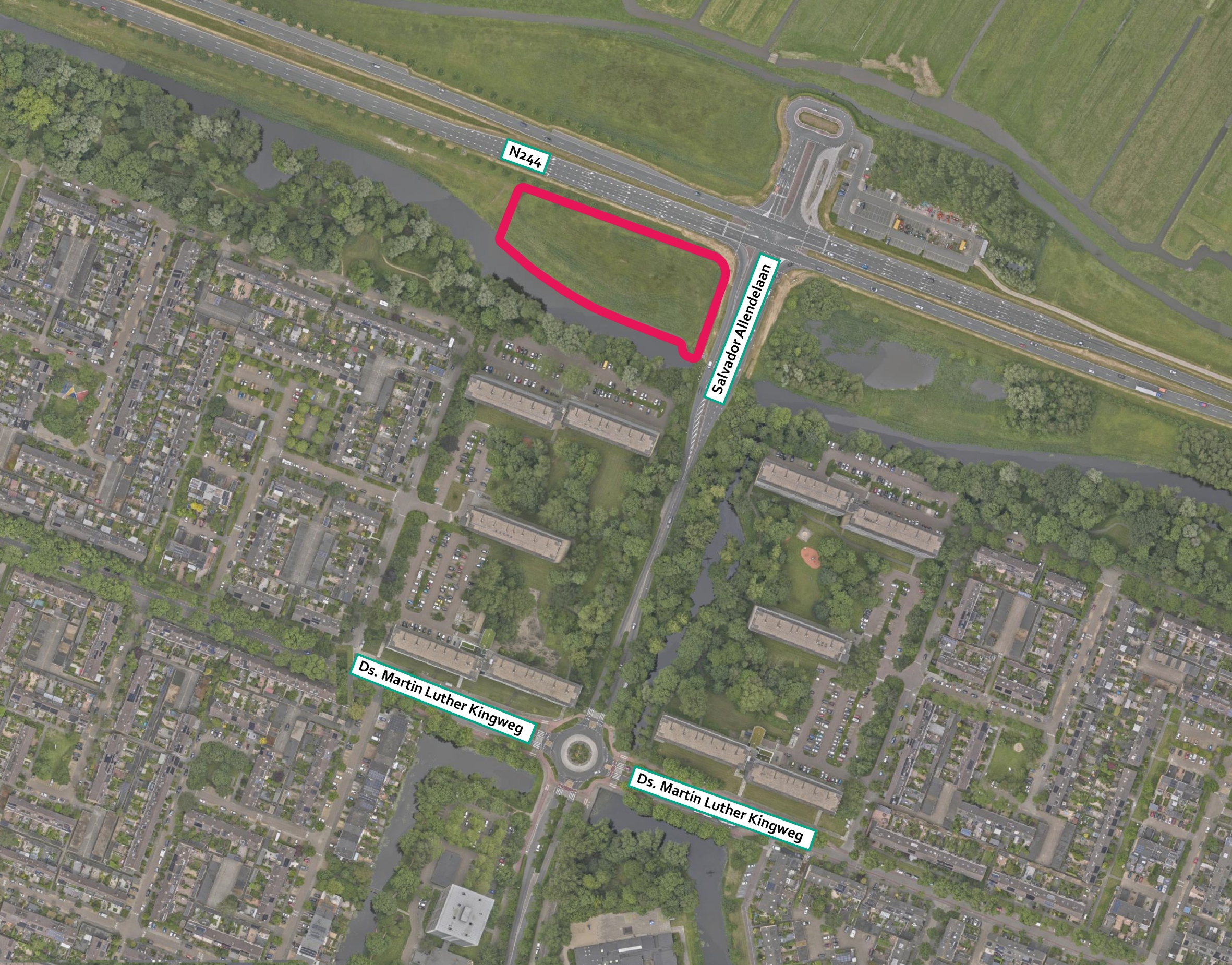

De locatie ligt in de wijk Overwhere. In de hoek langs de provinciale weg N244 en de Salvador Allendelaan. Aan de voorkant van de achterste Westervenne flat.

Wat zijn tijdelijke opvangunits?

Tijdelijke opvangunits (flexwoningen) zijn flexibele woningen die relatief snel kunnen worden gemaakt en geplaatst. Ze zijn makkelijk aanpasbaar, verplaatsbaar en te demonteren. De woningen voldoen aan de behoefte aan tijdelijke huisvesting en voldoen niet aan de eisen voor permanente huisvesting.

Wie worden er gehuisvest als de opvang voor Oekraïense ontheemden niet meer nodig is?

In eerste instantie zijn de tijdelijke woningen bedoeld voor Oekraïense ontheemden. Als de opvang niet meer nodig is, kunnen de units voor de resterende periode gebruikt worden voor het tijdelijk huisvesten van (Purmerendse) woningzoekenden.

Wie zijn Purmerendse woningzoekenden?

Dat zijn niet-urgente woningzoekenden, woningzoekenden met een WMO-indicatie en de urgente doelgroepen. Onder urgente doelgroepen vallen sociaal-medisch urgenten, statushouders, uitstromers uit een instelling, stadsvernieuwingsurgenten en de huishoudens die via de zogenaamde 5% maatwerkregeling worden gehuisvest.

Wie de beschikbare tijdelijke woningen krijgen toegewezen en wat de verdeling wordt van de doelgroepen, kunnen wij op dit moment nog niet zeggen. Pas op het moment dat er woningen beschikbaar komen, gaan wij kijken waar op dat moment behoefte aan is.

Waarom niet gelijk huisvesting voor eigen woningzoekenden, jongeren of spoedzoekers op deze locatie?

Het Rijk heeft alle gemeenten in Nederland opgedragen om te zoeken naar mogelijke opvangplekken voor asielzoekers en Oekraïners. De gemeente heeft dus een taakstelling om opvangplekken te realiseren (deze taak pakken wij samen met gemeenten in de regio op). Het Rijk financiert de plannen om deze opvangplekken te realiseren.

De grond op de locatie is eigendom van de provincie Noord-Holland. De locatie aan de N244 is niet geschikt voor permanente woningbouw, omdat de locatie niet voldoet aan bijvoorbeeld de geluidsnormen die gesteld zijn voor permanente bewoning. Voor tijdelijke opvang gaan we een omgevingsvergunning aanvragen.

Hoeveel mensen worden er opgevangen op deze locatie?

Er is ruimte voor maximaal 250 Oekraïense ontheemden. Dit aantal kan minder zijn, afhankelijk van de samenstelling van de groep en de bezetting.

Wie gaat deze opvanglocatie bouwen?

Gapph Modular is de aannemer die de locatie gaat bouwen en de opvangunits levert. De gemeente heeft hiervoor een aanbestedingsprocedure doorlopen.

Hoelang blijven deze tijdelijke woningen staan?

De locatie aan de N244 is niet geschikt voor permanente woningbouw, omdat de locatie niet voldoet aan bijvoorbeeld de geluidsnormen die gesteld zijn voor permanente bewoning. We willen hier werken met een tijdelijke vergunning, die geldt voor maximaal 10 jaar.

Komt er nadat de opvang voor Oekraïense ontheemden niet meer nodig is een AZC op deze locatie?

Nee.

Kunnen het college van B&W en de gemeenteraad de plannen tegenhouden?

Het verlenen van de omgevingsvergunning voor een buitenplanse omgevingsplanactiviteit (BOPA) is een bevoegdheid van het college van B&W. De gemeenteraad had de bevoegdheid om hierover een bindend advies uit te brengen. De aanvraag voor de vergunning werd op 15 januari 2026 besproken in de commissievergadering en vervolgens behandeld in de gemeenteraad. De gemeenteraad heeft hierover een positief advies gegeven. Het college van B&W heeft dit advies overgenomen.

Kunnen inwoners en belanghebbenden hun mening geven of bezwaar maken?

Toen de aanvraag voor de omgevingsvergunning werd besproken in de gemeenteraad, kregen belanghebbenden de gelegenheid om in te spreken en hun mening te laten horen.

Daarnaast heeft iedereen de mogelijkheid gehad om bezwaar te maken tegen de verleende omgevingsvergunning. Na het verlenen zijn een aantal bezwaren ingediend. De bezwaren zijn beoordeeld en afgewezen. Dit heeft dus niet geleid tot aanpassing van de omgevingsvergunning. De mensen die bezwaar hebben gemaakt, hebben hierover bericht gekregen. Daarmee is de bezwaarprocedure afgerond.

Hoe wordt deze locatie verbonden met de buurt (verkeer)?

Er komt een weg tussen de opvanglocatie en de parkeerplaats van de Westervenne flats. Auto's, fietsers en voetgangers kunnen de locatie via deze weg veilig bereiken. Het is dus niet zo dat de Oekraïense ontheemden straks langs de N244 of de Salvador Allendelaan moeten lopen. Er komen veilige verbindingen die aansluiten op de bestaande wijk.

Om hoeveel tijdelijke woningen gaat het?

De bestemmingswijziging is aangevraagd voor maximaal 76 opvangunits.Het uiteindelijke ontwerp gaat echter uit vaneen gebouw met 64 modulaire opvangunits. Deze verschillen in omvang zodat er verschillende huishoudens of samenstellingen opgevangen kunnen worden.

Hoe wordt de buurt in het vervolg geïnformeerd? Komt er nog een bijeenkomst?

Wij willen er samen met de omgeving voor zorgen dat de mogelijke opvang goed past in de buurt. Daarom informeren wij de omgeving over de belangrijkste stappen in het proces en betrekken wij ze waar mogelijk. Zo zijn er in juni 2025 en januari 2026 informatiebijeenkomsten georganiseerd. Ook delen wij de belangrijkste ontwikkelingen op onze website purmerend.nl/oekraine. Hier vindt u ook de antwoorden op de meest gestelde vragen. Er staat op dit moment geen nieuwe bijeenkomst gepland. Als daar aanleiding toe is, ontvangt de omgeving hiervoor een uitnodiging.

Aannemer Gapph Modular houdt u tijdens de bouw op de hoogte van de voortgang. Informatie over de planning en werkzaamheden delen zij op hun website gapphmodular.nl/purmerend. Bewoners in de directe omgeving van het bouwterrein ontvangen informatie per brief.

Hoe komt de locatie eruit te zien?

De ontwerper van de locatie, Gapph Modular, heeft een ontwerp gemaakt waarbij ze veel aandacht hebben voor de kwaliteit van de locatie, voor de verbinding met de omgeving en een prettig leefklimaat. Hieronder ziet u 2 afbeeldingen van de schetsontwerpen van de locatie.

Hoe hoog en hoe breed wordt het gebouw?

Het gebouw wordt 4 bouwlagen hoog, dat isongeveer 13 meter. De lengte van het gebouw is ongeveer 112 meter en de breedte ongeveer 11 meter met de galerij inbegrepen.

Hoe groot zijn de opvangunits?

Het gebouw bestaat uit 52 driekamerunits, 12 studio's en 4 vierkamerunits. De oppervlakte verschilt per type unit. De studio's zijn ongeveer 21m2, de driekamerunits ongeveer 50m2 en de vierkamerunits 63m2.

Wat gebeurt er als de Wet Tijdelijke Bescherming afloopt in april 2026? Wat zijn de gevolgen daarvan?

Het bouwen van de locatie gaat definitief door als de financiering van het project door het Rijk goedgekeurd is en als er een aannemer gecontracteerd is en als er een omgevingsvergunning is verleend. Als de oorlog voorbij is en er op termijn geen ontheemden meer een plek nodig hebben, dan kunnen de tijdelijke woningen voor de resterende periode gebruikt worden voor het tijdelijk huisvesten van (Purmerendse) woningzoekenden. Als de Richtlijn Tijdelijke Bescherming (RTB) afloopt gaat het project door, omdat de financiering is gekoppeld aan artikel 4 van de richtlijn (zogenaamd RTB +3), waarmee de regeling 3 jaar doorloopt na het beëindigen hiervan.

Is er nagedacht over duurzaamheid bij het ontwerp van het gebouw en de locatie?

Duurzaamheid is een belangrijk onderdeel van de aanbesteding van de opvangunits en het bouw- en woonrijp maken van de locatie. Zo is er gekozen voor een gebouw, dat gemaakt is van hout, waarvan de opvangunits later ook gebruikt kunnen worden voor andere doelgroepen. Het gebouw is goed geïsoleerd en energiezuinig. Voor de energievoorziening wordt bijvoorbeeld gedeeltelijk gebruik gemaakt van zonnepanelen en batterijen. Als het gebouw op deze locatie weg moet, kan het op een andere plek opnieuw opgebouwd worden. 

Is er rekening gehouden met de dieren en het groen op deze locatie?

Dieren en groen zijn onderwerpen die wij zeer belangrijk vinden en waar strenge regels aan verbonden zijn. Een onderzoek naar de aanwezige flora en fauna is uiteraard onderdeel van de voorbereidingen die we gedaan hebben om te kijken of deze locatie geschikt zou zijn voor bebouwing. Uit het onderzoek is gebleken dat er geen bedreigde diersoorten zijn of dat er ernstige verstoring plaats zal vinden in de flora en fauna in de omgeving.

Hoe gaan jullie om met de overlast die deze locatie met zich meebrengt? Wat doen jullie om ervoor te zorgen dat de Oekraïense ontheemden niet in de buurt of rondom de scholen Karekietpark gaan hangen?

Ervaring vanuit de overige opvanglocaties in Purmerend leert dat de overlast in de buurt zeer beperkt is. Er is juist gekozen voor een locatie in de wijk omdat deze dichtbij voorzieningen zit zoals een wijkwinkelcentrum en wijkcentrum. Ook het centrum zit op fietsafstand. Wij verwachten niet dat er veel overlast zal plaatsvinden omdat kinderen op deze locatie overdag gewoon op school zitten en het onze ervaring is dat de ouders geen moeite hebben met het vinden van werk of dagbesteding. De gemeente doet van alles om te voorkomen dat er overlast zal ontstaan. Zo is er een heel team van professionals dat de Oekraïense bewoners ondersteunt en regelmatig op de locatie aanwezig is. Mocht er toch overlast ontstaan, kunt u dit melden en zal daar op een passende manier tegen worden opgetreden.

De intentieovereenkomst met de Provincie Noord-Holland is voor een periode van 15 jaar. Dat is langer dan de periode van 10 jaar. Waarom is dat?

De periode is langer omdat hierbij rekening wordt gehouden met voorbereiding en opbouw en afbouw van de locatie. We kunnen dus al eerder beginnen met het bouwrijp maken van de grond, de kabels en leidingen, maar de vergunning voor de opvang die we gaan aanvragen is voor maximaal 10 jaar.

Verdient de gemeente geld aan de opvang?

Nee. De gemeente maakt geen winst. De financiële tegemoetkoming voor het opvangen van statushouders of regelingen voor asielzoekers gelden niet voor de opvang van Oekraïense ontheemden.

Waar kunnen buurtbewoners terecht met klachten?

De belangrijkste vragen en antwoorden over de opvang van Oekraïense ontheemden in Purmerend en over de opvanglocatie aan de N244, kunt u vinden op purmerend.nl/oekraine. Voor vragen en klachten kunt u contact opnemen met de omgevingsmanager via omgevingsmanagement@purmerend.nl of telefonisch via 0299 452 452.

De gemeente heeft locatiemanagers die dagelijks bij de opvanglocaties aanwezig zijn. Zij zijn het aanspreekpunt voor de Oekraïners, maar ook voor de omgeving en organisaties die vragen hebben of hulp willen bieden. Als de opvanglocatie in gebruik wordt genomen, worden de contactgegevens van de locatiemanager gedeeld op de website van de gemeente.

Als u tijdens de bouw overlast ervaart of u een vraag heeft over de werkzaamheden, dan kunt u contact opnemen met aannemer Gapph Modular door te mailen naar info@gapphmodular.nl, of door te bellen naar 088 62 62 200.

Wie betaalt deze opvang?

Net als bij andere opvanglocaties heeft de gemeente voor het maken van de opvanglocatie een beroep gedaan op de financiële regelingen van de Rijksoverheid. De aanvraag is goedgekeurd.

Wat gaat er gebeuren met de bomen op deze locatie?

Om de opvanglocatie bereikbaar te maken moet 1 boom worden gekapt. Deze boom is al dood. Toch vraagt de gemeente een vergunning aan voor de kap van deze boom.

Wordt er rekening gehouden met de gezondheid van de ontheemden?

Er is getoetst aan regels voor luchtkwaliteit, trillingen, geluid, geur en bodemkwaliteit. Daarmee is aandacht besteed aan gezondheid en milieu. Zo zorgen we voor een gezonde en veilige leefomgeving.

Is het in verband met geluidsoverlast verantwoord om hier mensen tijdelijk op te vangen?

Geluidsonderzoek laat zien dat de geluidsniveaus voor de opvanglocatie acceptabel zijn en de geluidsbelasting aanvaardbaar en voldoet aan het bouwbesluit. Het gebouw wordt extra geïsoleerd.

Waar kunnen de mensen die hier worden opgevangen straks parkeren?

Er worden 54 parkeerplaatsen aangelegd. Parkeren kan daarmee volledig op eigen terrein worden opgelost, waardoor de omgeving niet extra wordt belast. Omdat veel mensen een fiets bezitten, worden er voldoende fietsparkeerplaatsen gerealiseerd, zowel overdekt als buiten.

Is er een vergunning verleend voor de bouw van de opvanglocatie?

Ja, voor de bouw is een omgevingsvergunning voor een buitenplanse omgevingsplanactiviteit (BOPA) verleend.
